民用装配式建筑大多指主体结构由预制混凝土构件装配而成的建筑形式。预制混凝土构件占比在45%以上,另一部分是混凝土现浇构件。主体结构由预制混凝土构件与现浇混凝土构件组合而成。下面就详细地介绍一下各部分构件的组成。

装配式建筑详解

一、预制混凝土装配式构件:

预制混凝土墙:主要有预制三明治外墙、预制土内墙、预制PCF板、预制女儿墙

预制混凝土楼板:叠合板。

预制混凝土梁:叠合梁。

预制混凝土柱:叠合柱。

预制混凝土楼梯:预制楼梯梯段、预制休息平台。

其他预制混凝土构件:预制空调板、预制阳台板。

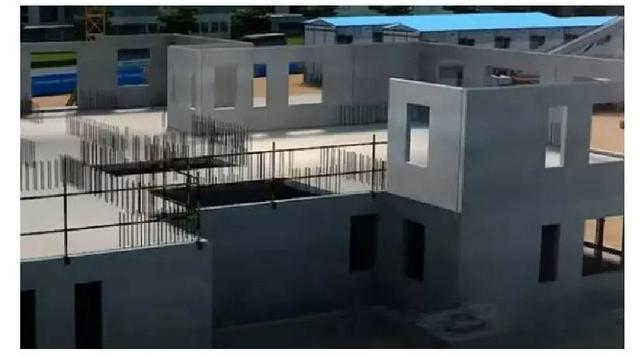

预制三明治外墙


预制内墙


叠合板


预制楼梯


预制阳台板


预制空调板

二、现浇混凝土构件:

1、墙现浇构件:竖向预制墙连接处混凝土构件、水平预制墙连接处混凝土构件。

2、现浇层:叠合板现浇层、休息平台现浇层、阳台板现浇层。

3、灌浆:套筒灌浆。

现浇构件

叠合板板缝

三、装配式建筑施工工艺流程:

装配式建筑工艺流程

1、预制三明治外墙施工工艺流程:预制墙吊装→墙体校正→斜撑安装→预制墙接ও缝处防水处理→预制墙竖向连接处暗柱钢筋绑扎→预制墙水平连接处暗梁钢筋绑扎→墙底封仓→套筒灌浆→预制墙连接处模板安装→浇筑混𓃲凝土。

预制外墙安装

2、预制内墙施工工艺流程:墙板吊装→斜撑安装→墙板接缝处防水处理→墙板竖向连接处暗柱钢筋绑扎→墙板水平连接处处暗梁钢筋绑扎→墙底封仓→套筒灌浆💖→模板安装→浇筑混🔯凝土。

预制内墙安装

3、叠合板施工工艺流程:弹控制线→支撑搭设→叠合板吊装→板缝(叠♓合板)处模板安装ꦺ→水电管线敷设→上层钢筋绑扎→预留洞口处模板安装→浇筑混凝土。

叠合板安装

3、预制楼梯施工工艺流程:预埋地脚螺栓安装→弹控制线→铺浆→预制楼梯梯段吊装→螺栓孔灌浆。

预制楼梯安装

4、预制阳台板施工工艺流程:弹控制线→支撑搭设→预制阳台板安装→专业管线敷设→板上铁钢💖筋绑扎→混凝土浇筑。

5、预制空调板施工工艺操作流程:弹控制线→支撑搭设→预制空调板安装→专业管线敷设꧋→板上铁钢筋绑扎→混凝土浇筑。

预制阳台板安装

6、打胶清缝施工工艺操作流程:清扫施工面→填入衬垫材料→贴美纹纸→底涂处理→填充密封胶→修饰接缝。

打胶清缝

四、预制构件的价格分析

预制三明治外墙,单价约4600元/立方米。

预制PCF板,单价约6500元/立方米

预制内墙,单价约3800元/立方米

预制女儿墙板,单价约4200元/立方米

叠合板,单价约3600元/立方米

叠合梁,单价约3900元/立方米。

叠合柱,单价约4100元/立方米。

预制楼梯梯段,单价约3800元/立方米。

预制休息平台,单价约3800元/立方米。

预制空调板,单价约4200元/立方米。

预制阳台板,单价约4300元/立方米。

套筒灌浆,单价约30/个。

打胶清缝,单价约17元/延长米。

喜欢的点赞


装配式建筑建模

好了,这篇文章的内容发货联盟就和大家分享到这里,如果大家网络推广引流创业感兴趣,可以添加微信:80709525  备注:发货联盟引流学习; 我拉你进直播课程学习群,每周135晚上都是有实战干货的推广引流技术课程免费分享!


版权声明:本文内容由互联网用户自发贡献,该文观点仅代表作者本人。本站仅提💖供信息存储空间服务,不拥有所有权,不承担相关法律责任。如发现本站有涉嫌抄袭侵权/违法违规的内容, 请发送邮件至 sumchina520@foxmail.♏com 举报,一经查实,本站将立刻删除。

您可能还会喜欢:

发表评论

◎欢迎参与讨论,请在这里发表您的看法、交流您的观点。
